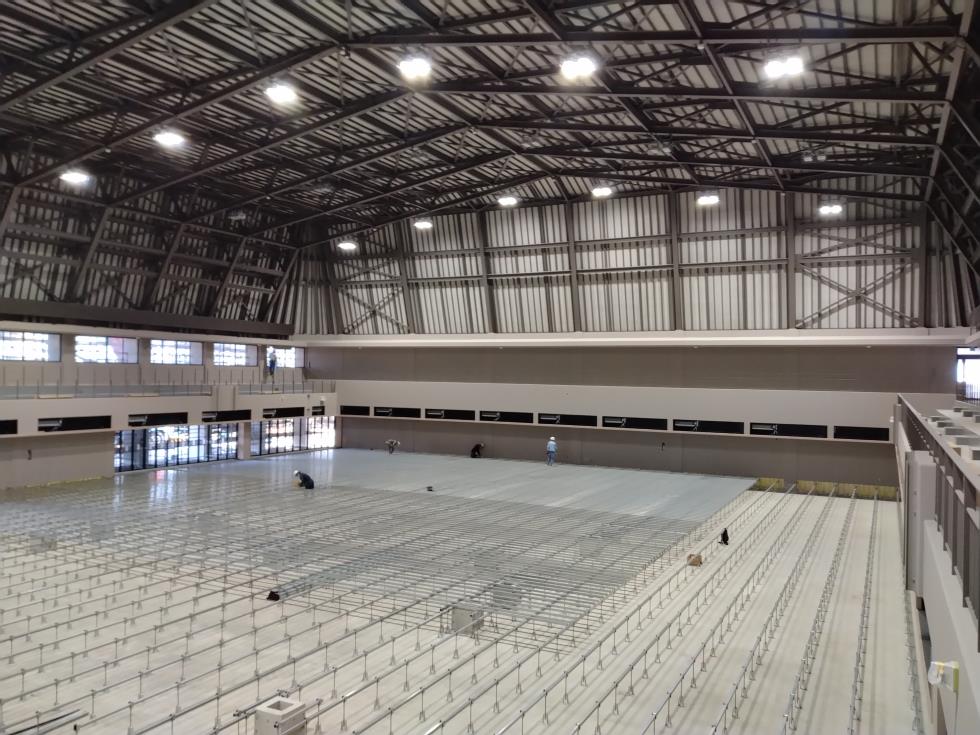

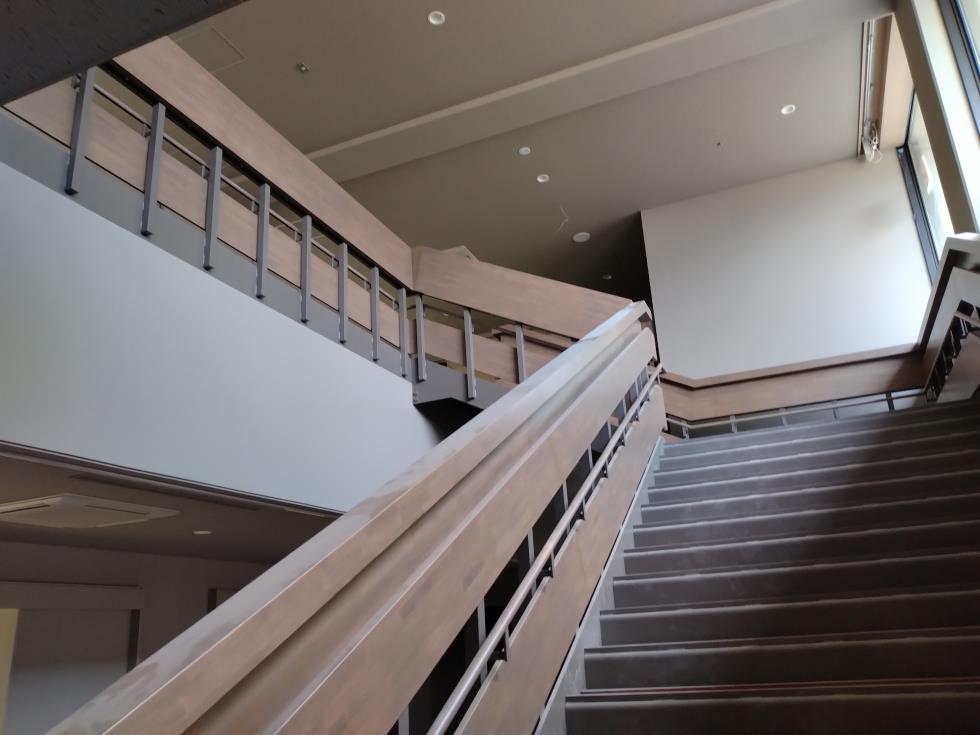

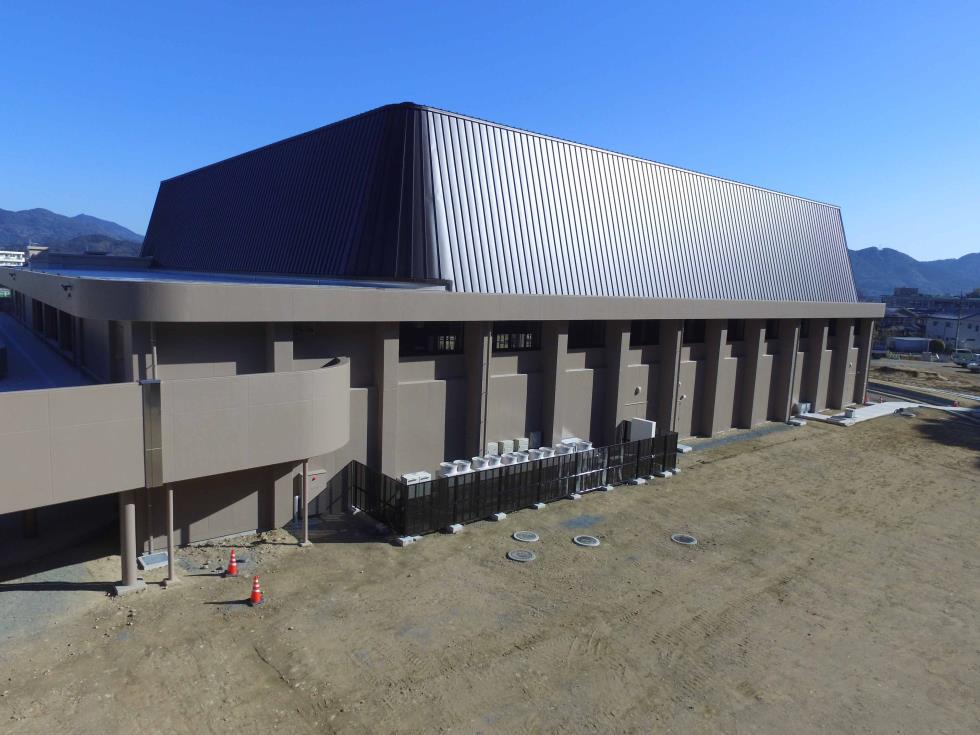

いよいよ完成です(武雄市新体育館)
2023/03/06

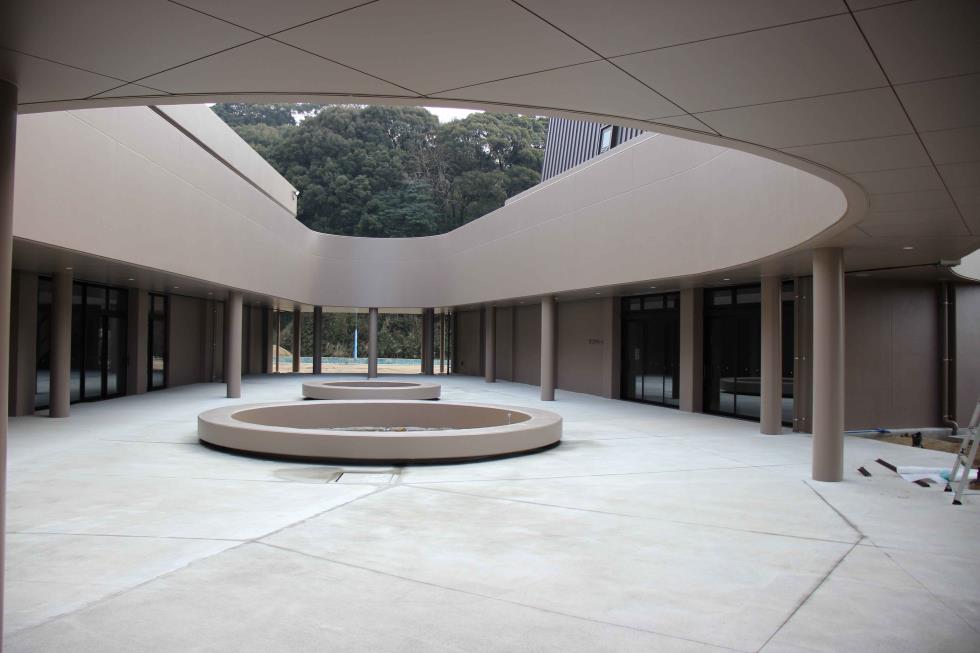

関係者の皆様へ無事完成したことをお礼申し上げます。
一部完成写真を紹介します。
(五光・松尾一建・本山JV)
最後の大物完了(武雄市新体育館)
2023/01/31

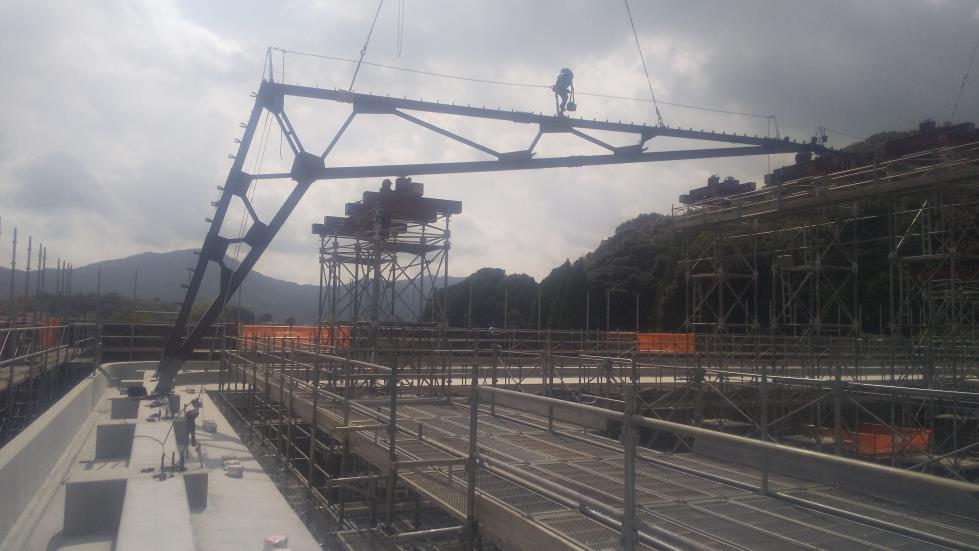

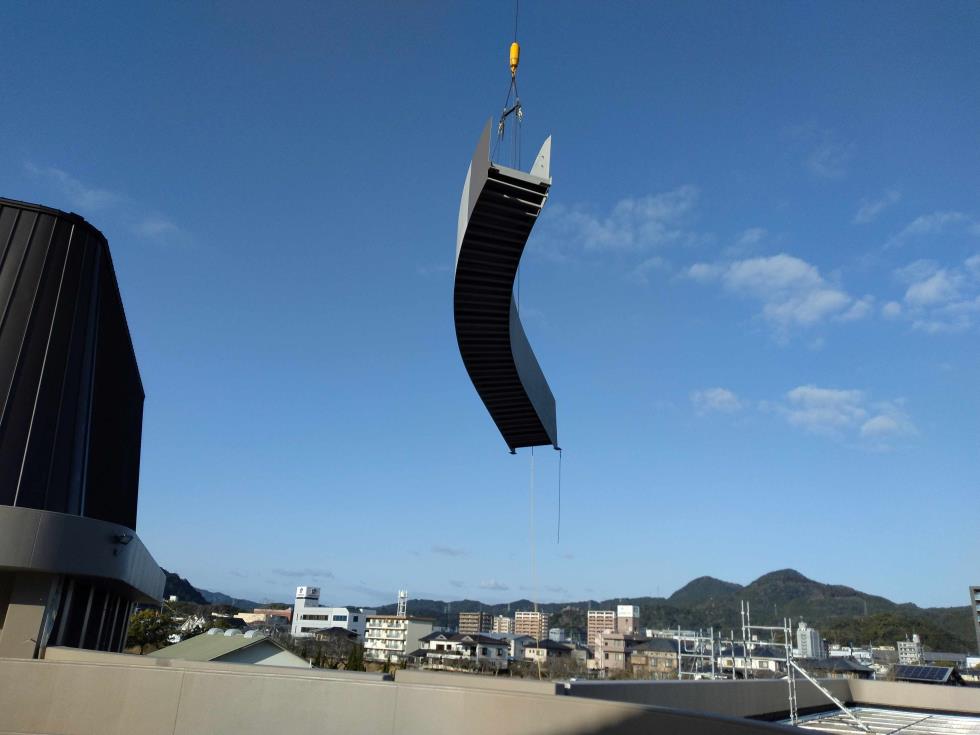

最後の大物、螺旋階段の設置が完了しました。
工場で製作し、そのまま120tクレーンで荷揚げ・設置完了。
寒い日が続きますが、皆さんご安全に!!
(五光・松尾一建・本山JV)

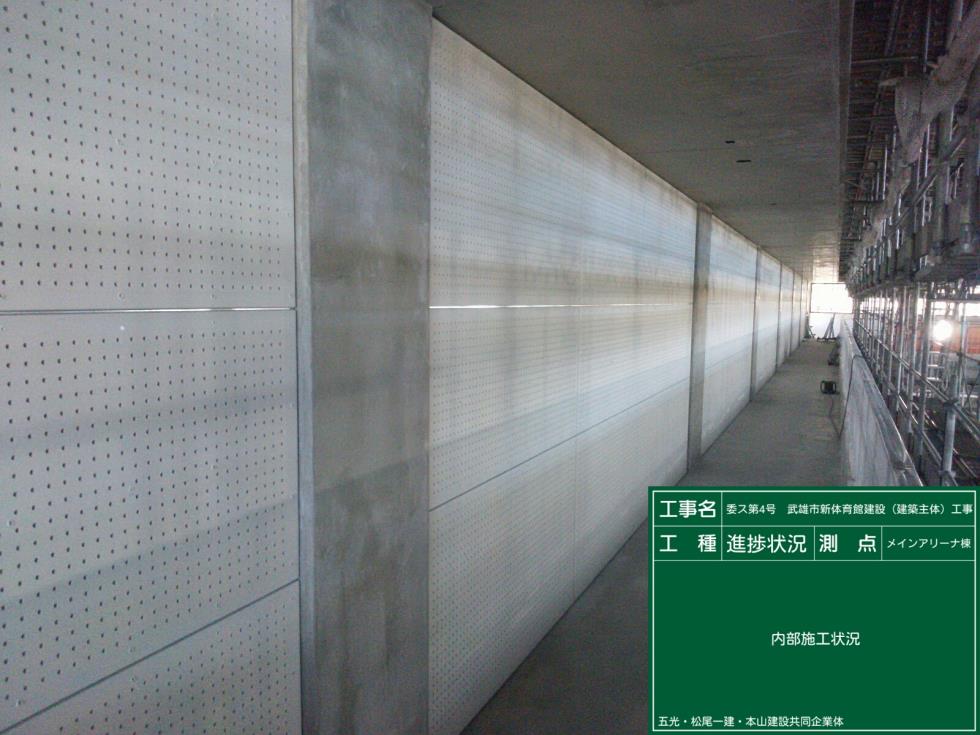

内部足場解体完了(武雄市新体育館)
2022/11/25

11月でメインアリーナの内部足場解体が完了し床工事が始まりました。
体育館だけあり解放感抜群です。
完成まであと少し。
(五光・松尾一建・本山JV)
順調に進捗しています(武雄市新体育館)
2022/11/01

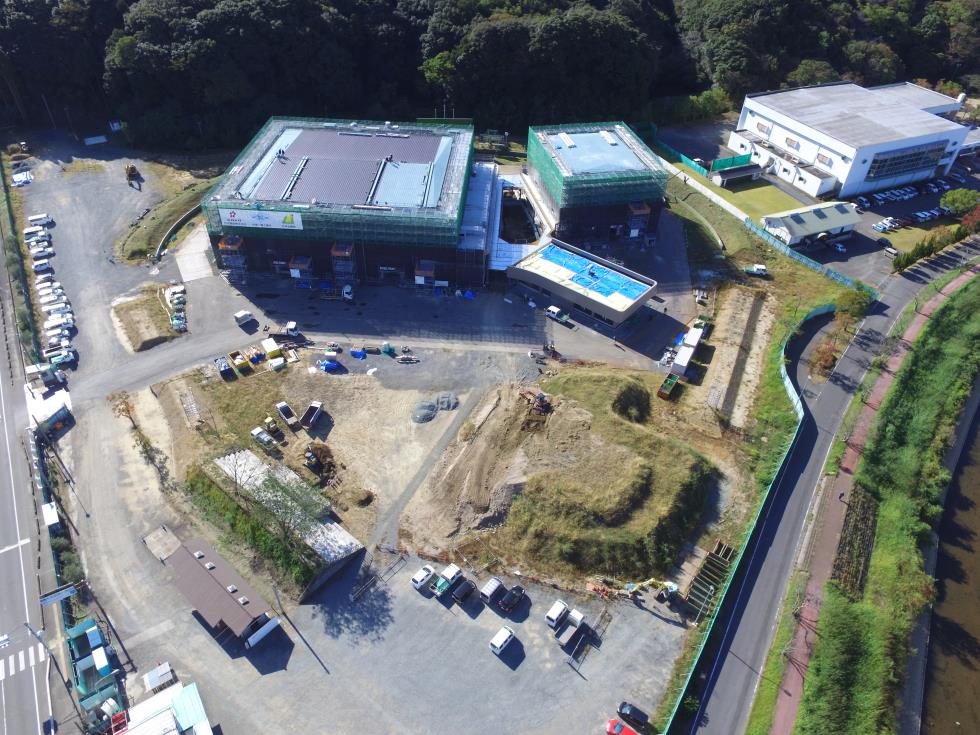

早いもで10月も終わり、工事も残すところ後4か月となりました。
現場の方は順調に進捗しています。

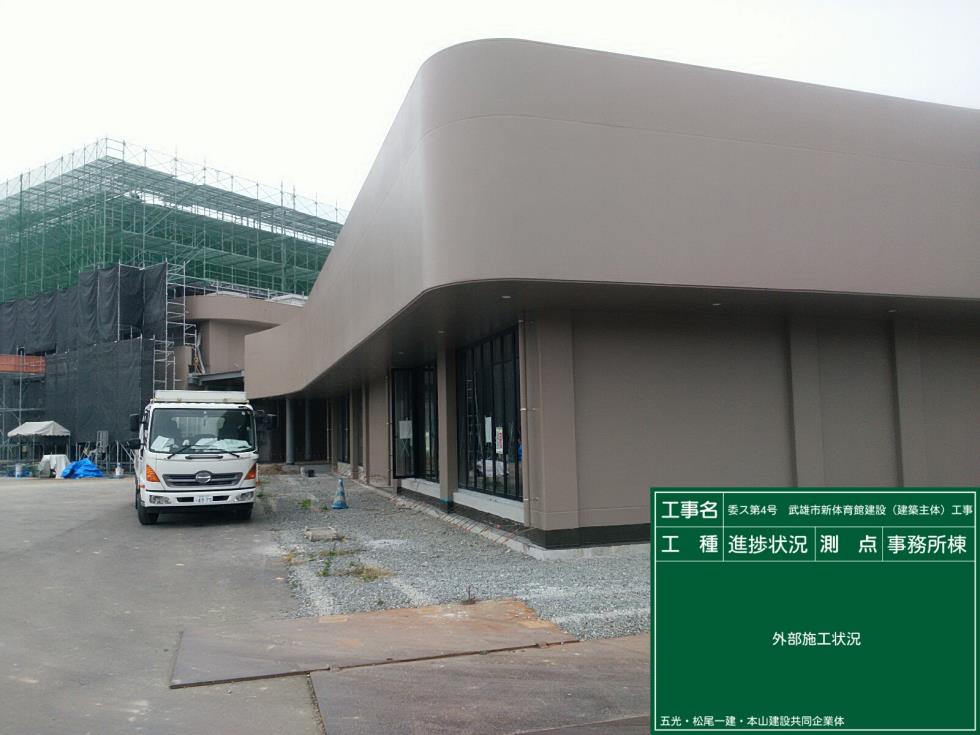

事務所棟の足場解体が完了しましたので少しだけ
ご覧ください。
(五光・松尾一建・本山JV)

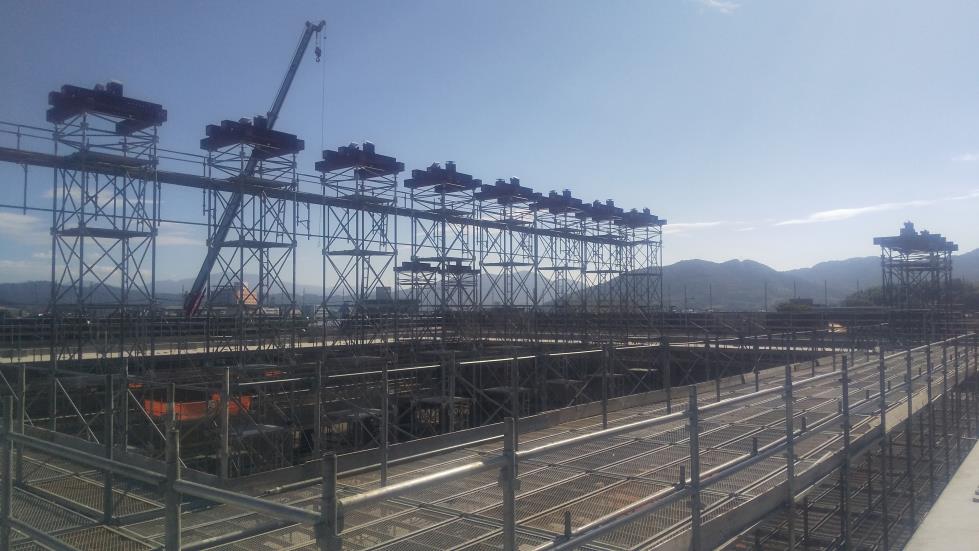

仕上げ工事が進んでいます(武雄市新体育館)
2022/10/05

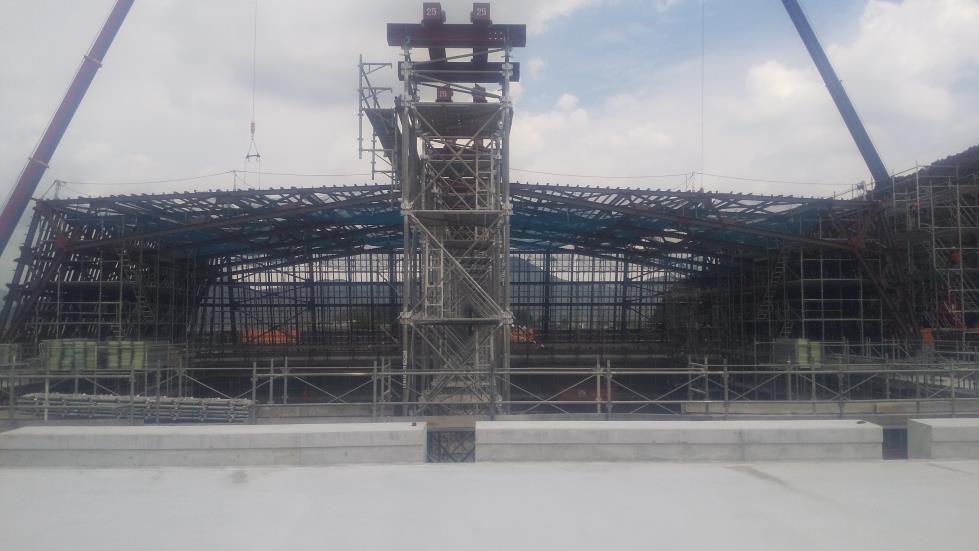

鉄骨建て方作業が完了しました。
現在内部・外部ともに仕上げ工事が進んでいます。
ようやく体育館のかたちが見えてきました
鉄骨鳶職人さんおつかれさまでした。
(五光・松尾一建・本山JV)

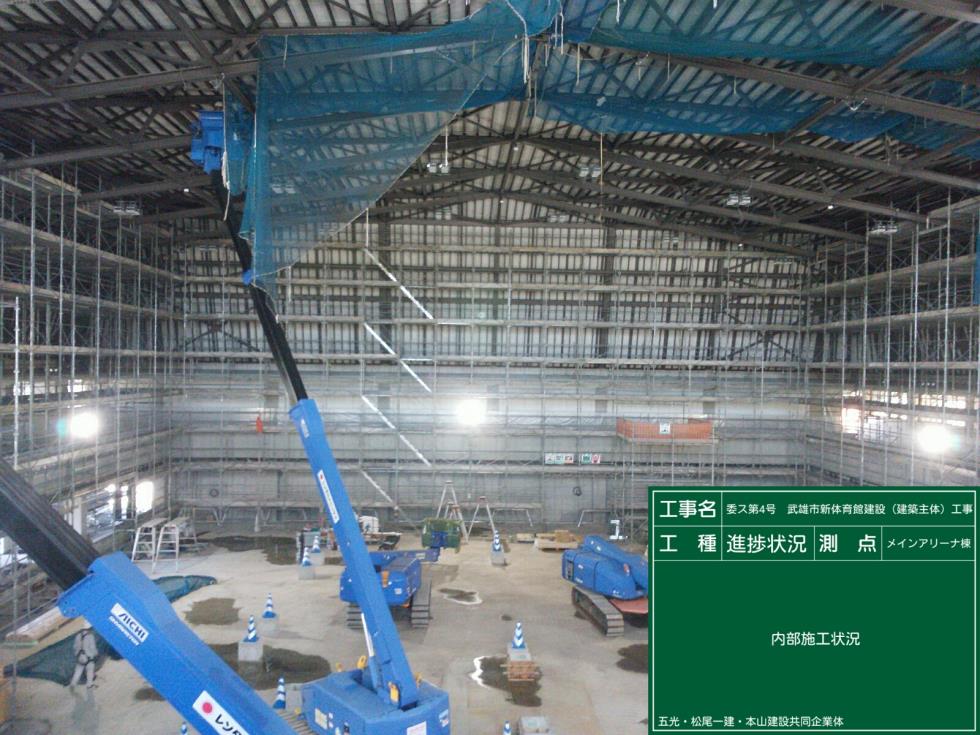

鉄骨工事始まりました(武雄市新体育館)
2022/08/29
8月に入りいよいよ鉄骨の建て方が始まりました。
酒・塩・米を現場にまき
鳶職の皆さんも少々緊張気味でした。
順調に進んでいますが、JV職員含め高所作業が続きますので
安全帯ヨシ!!でいきたいと思います。
(五光・松尾一建・本山JV)
武雄市新体育館建設中です!
2022/07/28
躯体工事が完了し次の工程へ進んでいます。

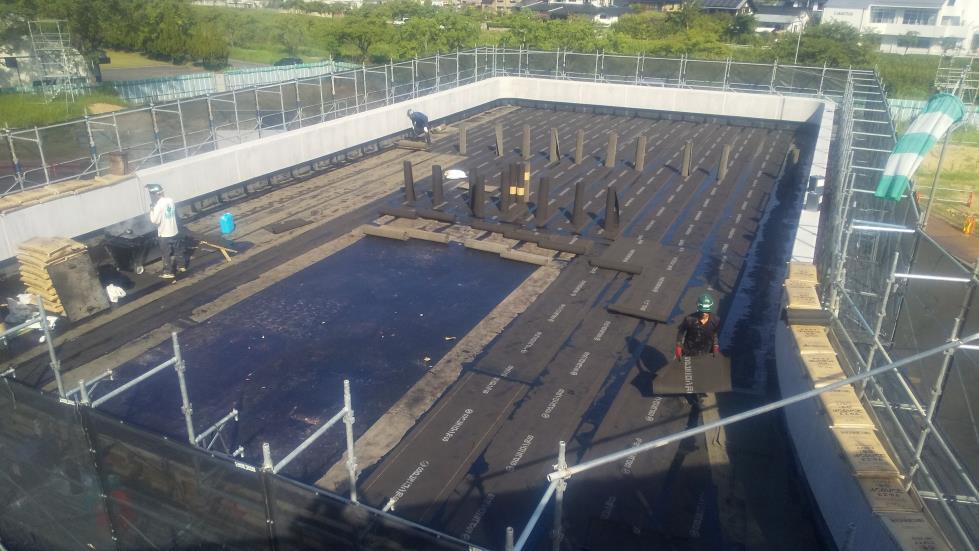

事務所棟では屋根の防水。
メインアリーナでは8月1日からいよいよ屋根鉄骨工事が
始まります。
高所作業が続きますので、気を引き締めて
作業を行いたいと思います。
(五光・松尾一建・本山JV)

躯体コンクリート工事完了(武雄市新体育館)
2022/06/30

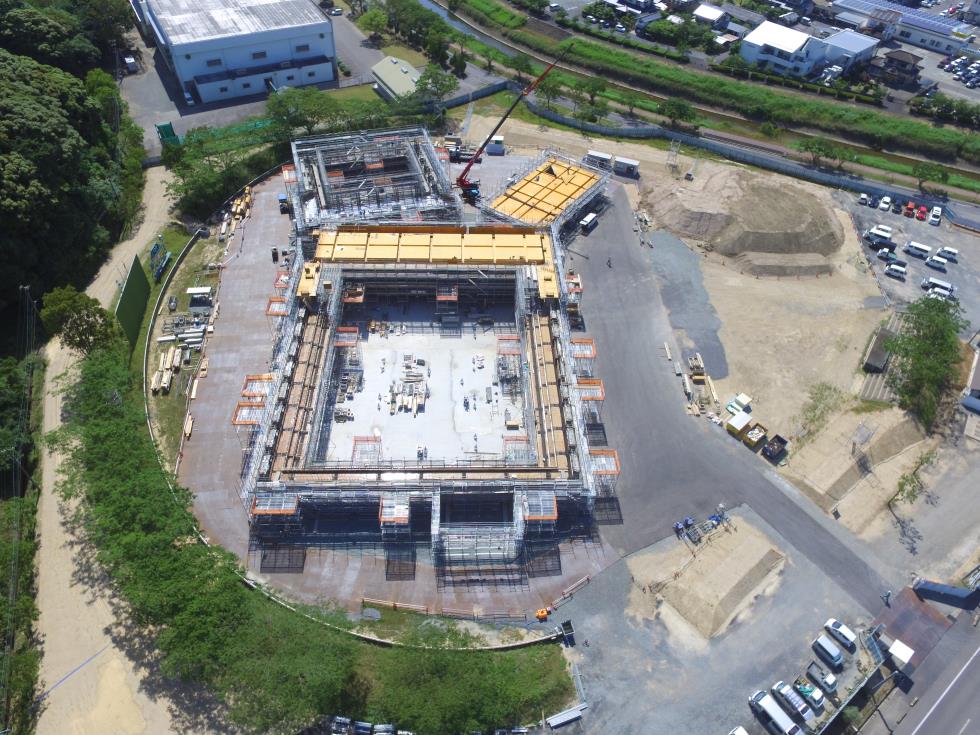

6月で3つの建物の躯体コンクリートが全て打ちあがりました。
関係業者の皆さん、暑い中お疲れ様でした。
8月からの鉄骨工事の準備も着々と進んでいます。
引き続き熱中症に注意して頑張りましょう!!
(五光・松尾一建・本山JV)
武雄市新体育館建設中!!
2022/05/30

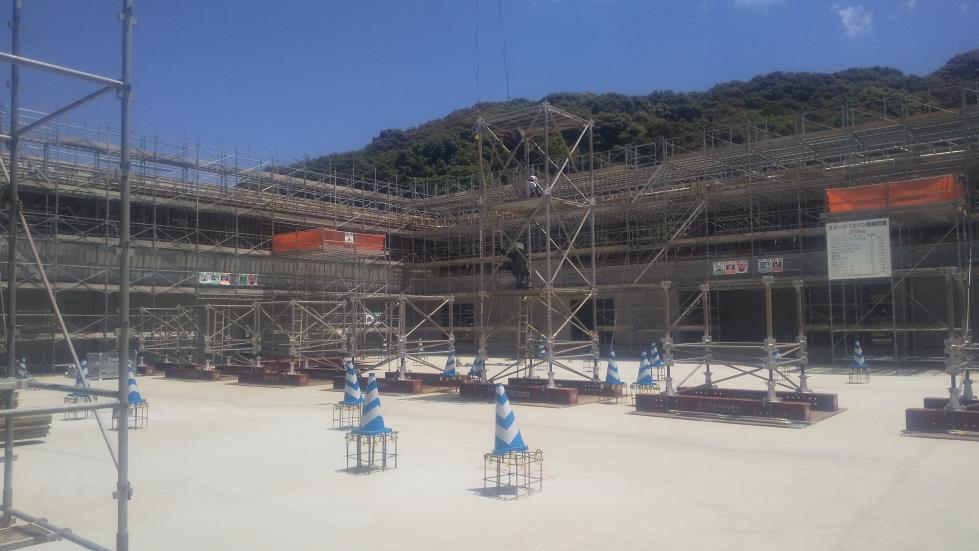

暑いです、が工事は順調に進んでいます。
体育館の形もだんだん見えてきました。
6月も躯体コンクリートをどんどん打設していきます。
これから暑くなりますので皆さん熱中症にご用心を!!
(五光・松尾一建・本山JV)

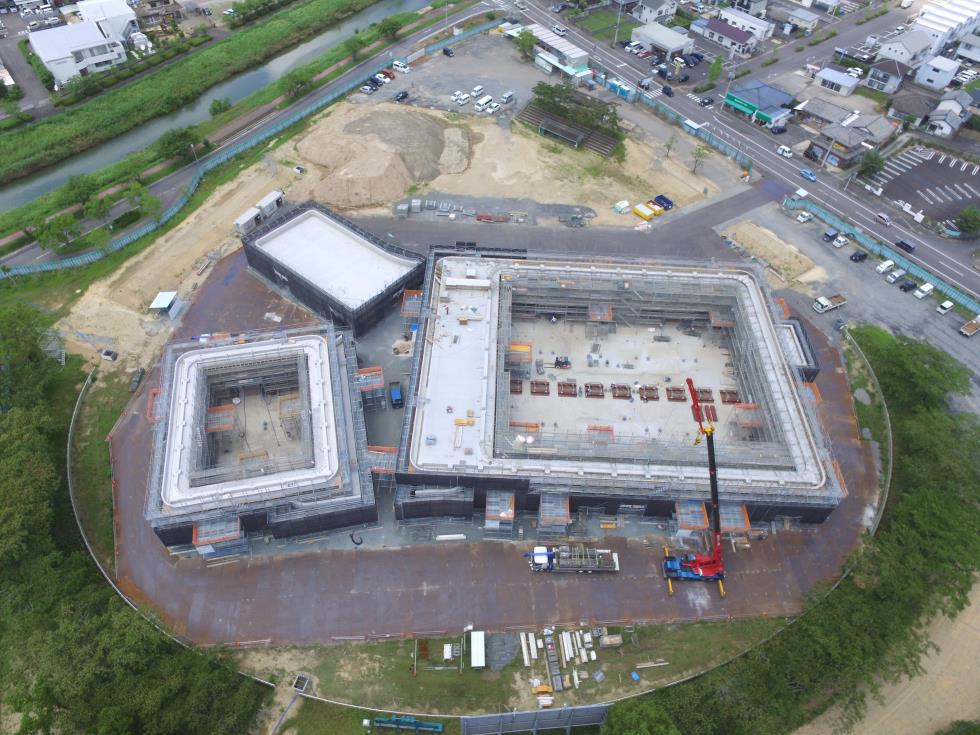

新体育館建設中です!
2022/04/25

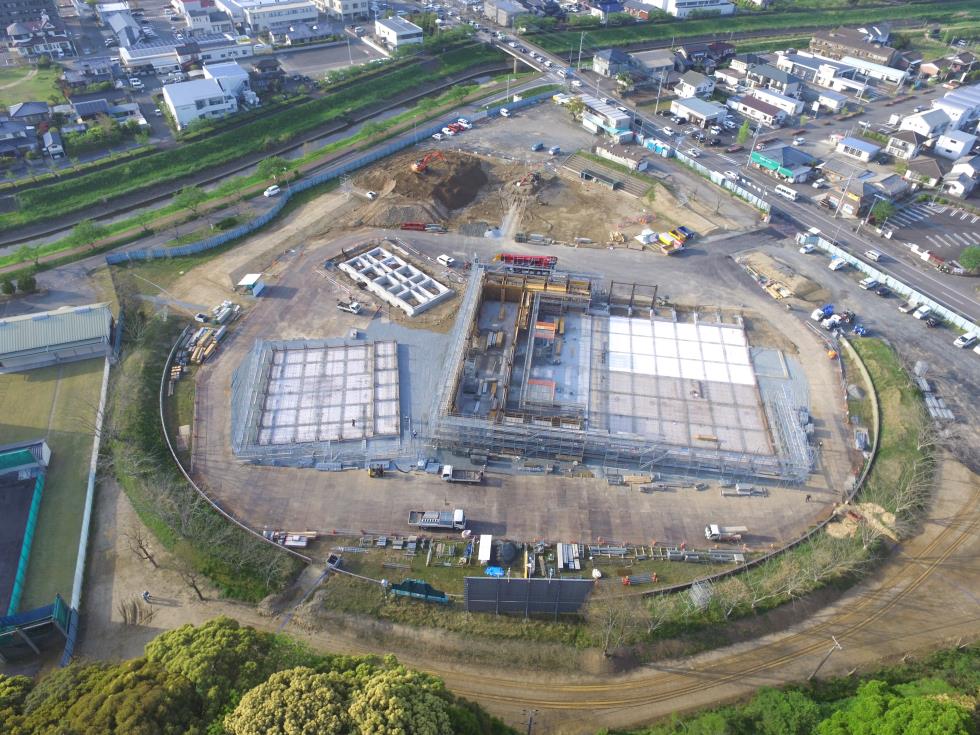

1月から武雄市で新しい体育館を建設中です。
現在基礎工事が完了し躯体工事にはいりました。
来年の3月完成予定となります。
(五光・松尾一建・本山JV)
