最新工事状況

現場: 武雄福富線(福富工区)道路整備交付金工事

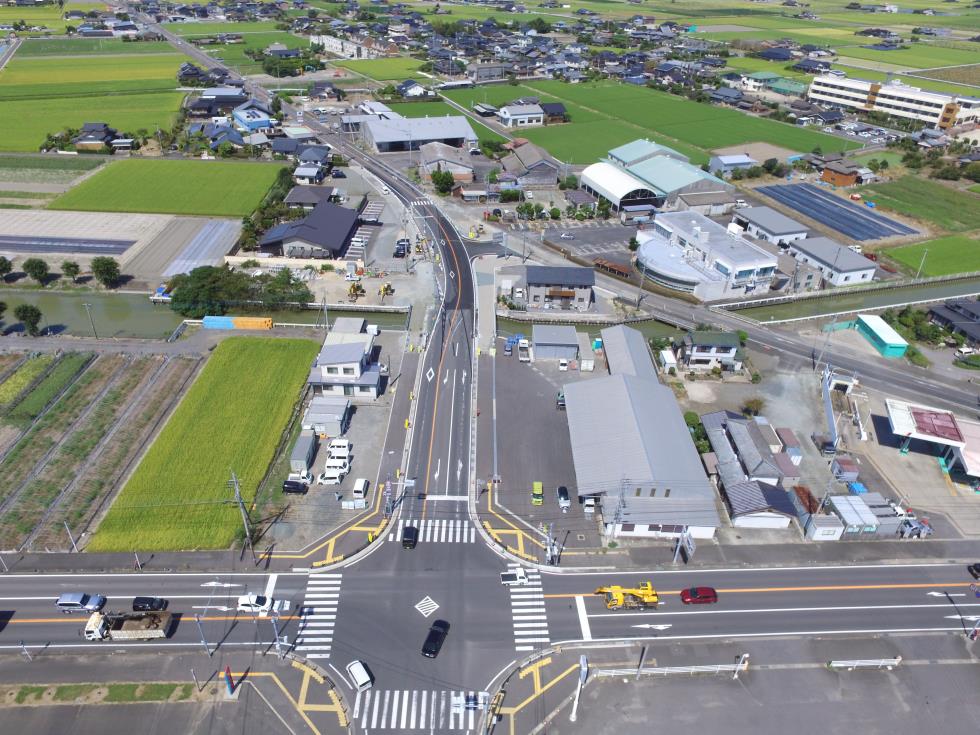

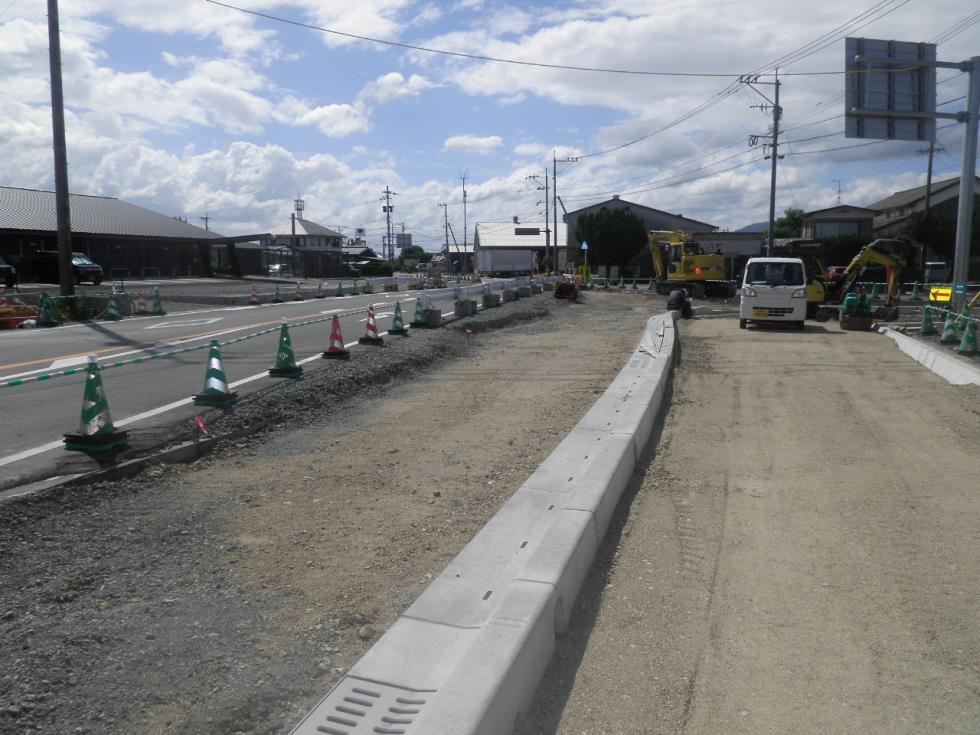

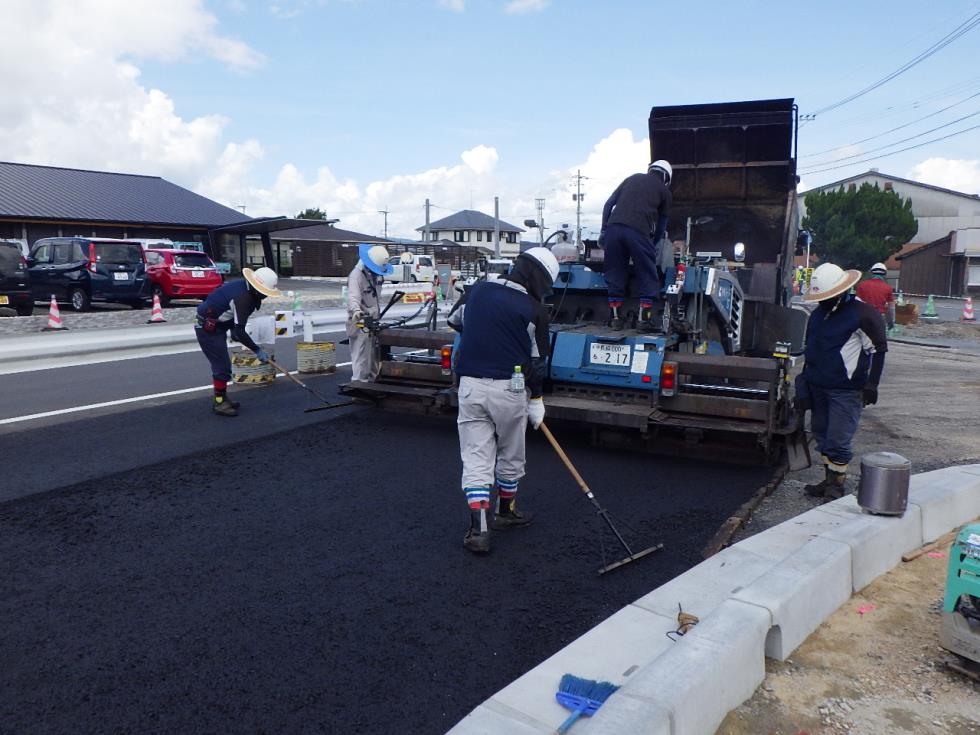

右側道路部函渠・歩車道ブロック設置完了

2022/08/02

右側道路部函渠・歩車道ブロックの設置完了しました。

8月から旧道部の舗装、本線の一部舗装を行い車線切り替えします。

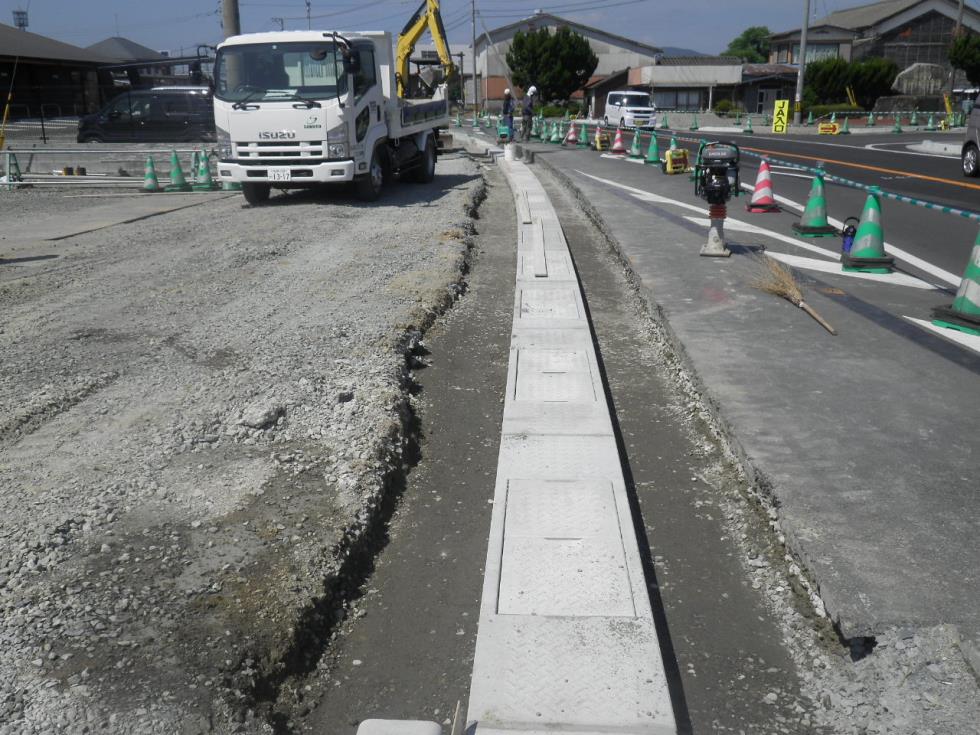

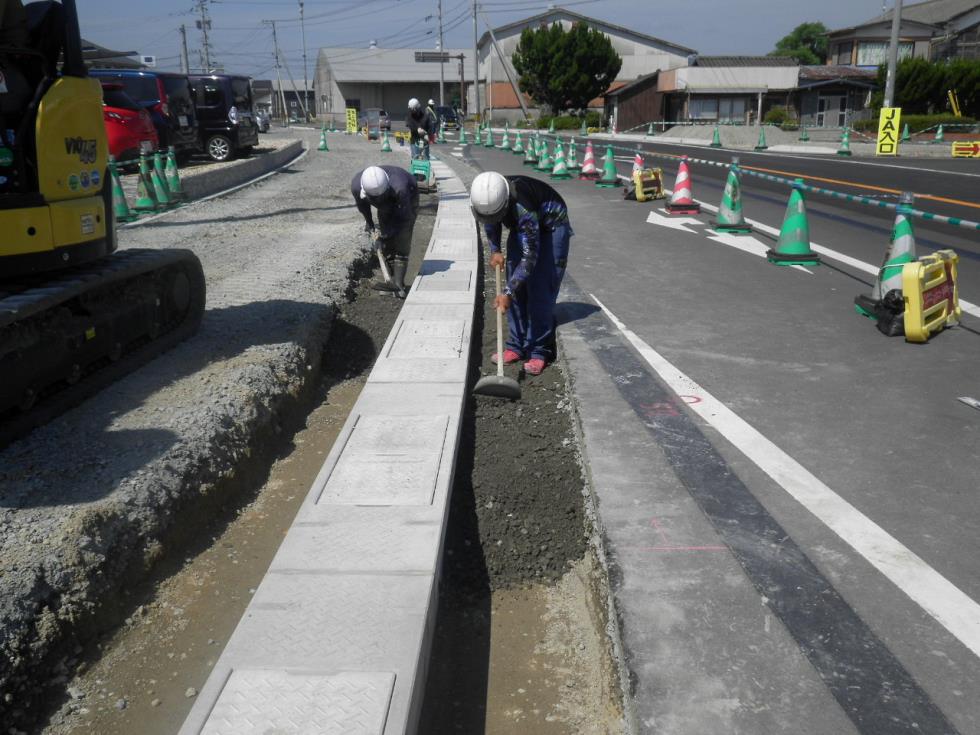

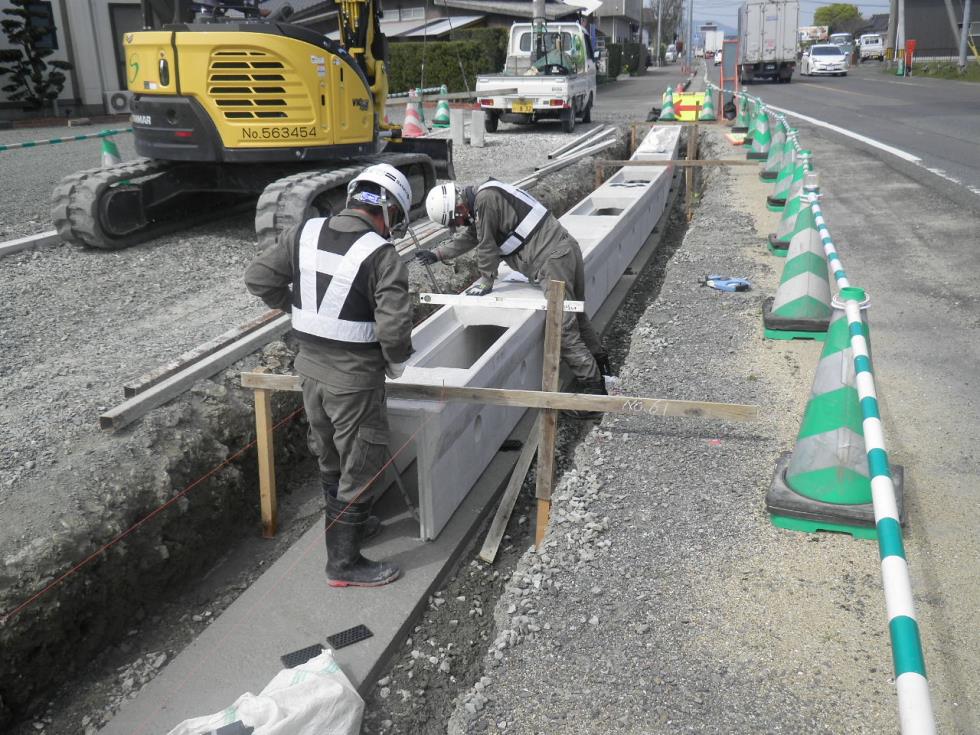

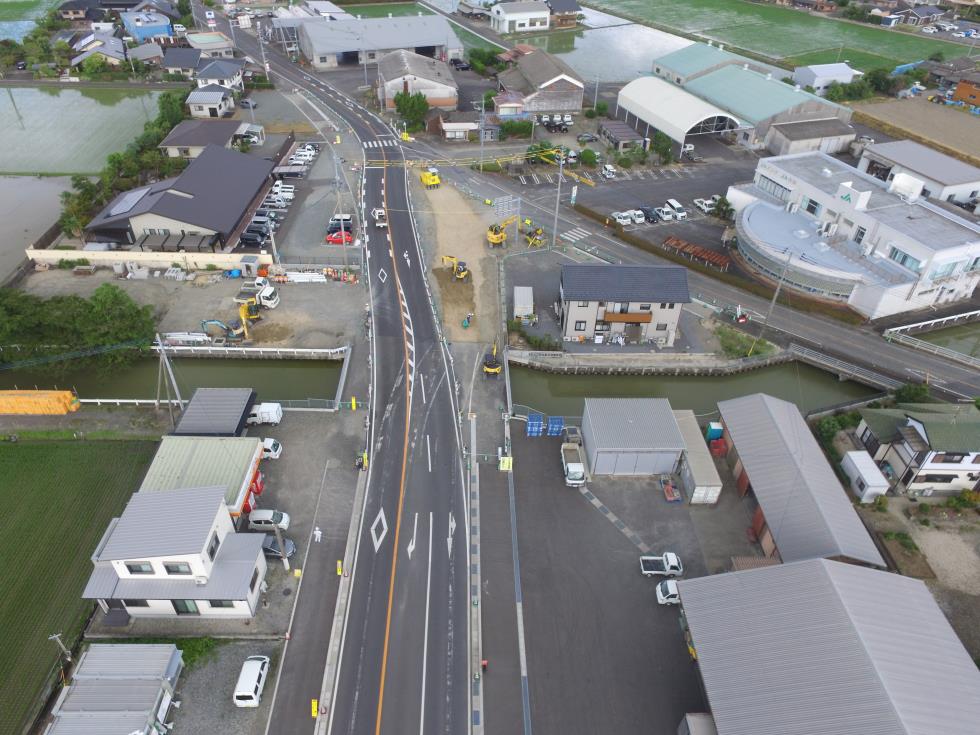

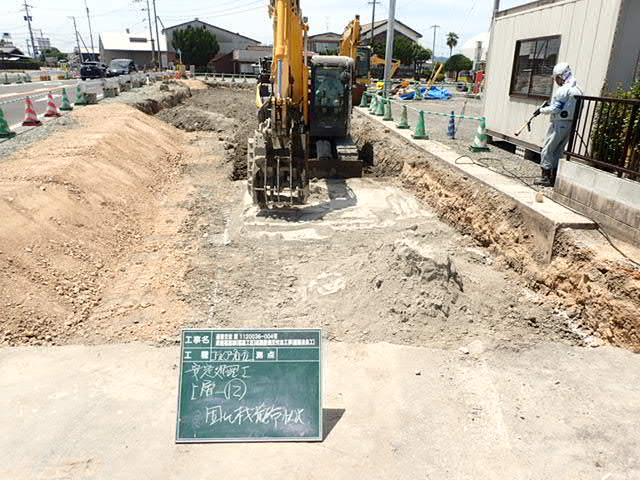

右側道路改良完了(武雄福富線)

2022/07/14

右側道路改良が完了しました。

7月から排水構造物等の施工に移ります。

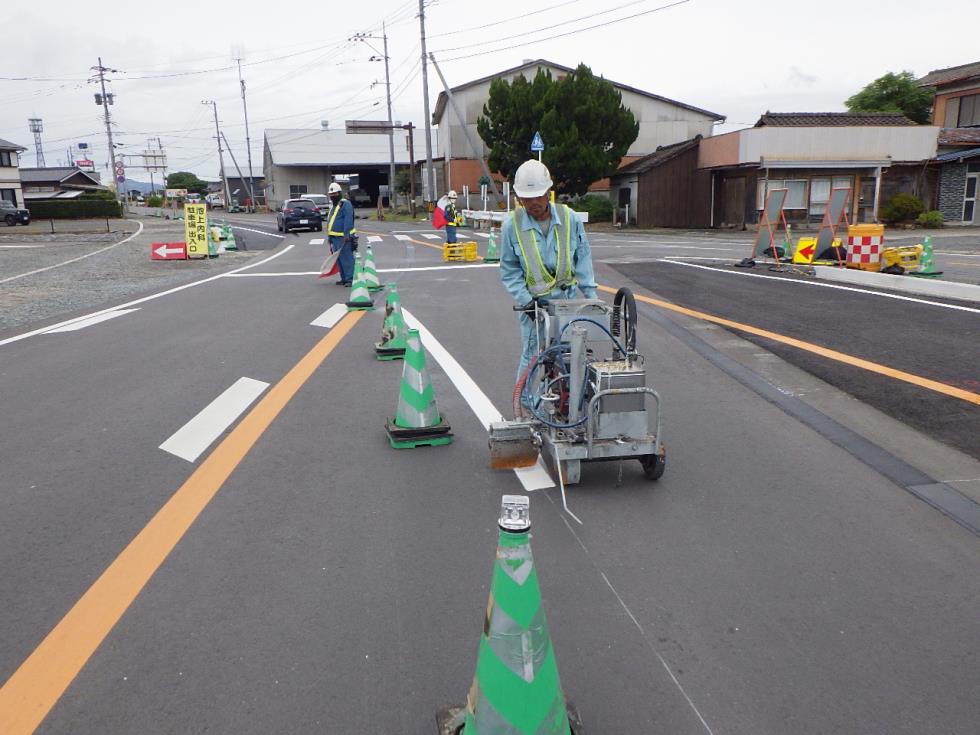

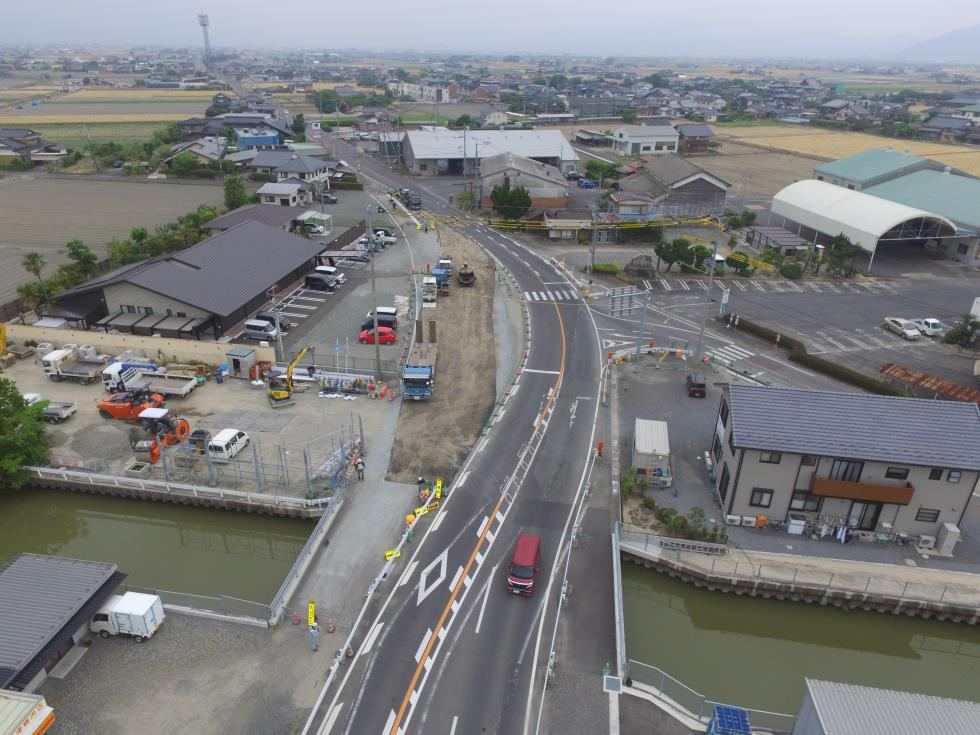

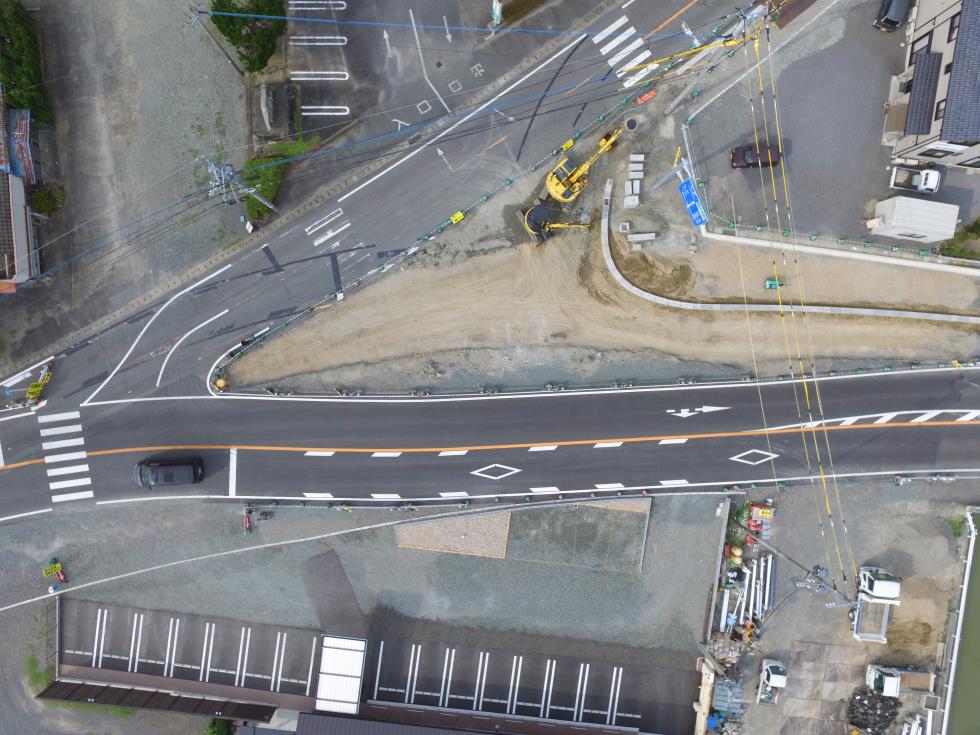

迂回路切替完了(武雄福富線)

2022/06/02

左側道路改良が完了し県道を迂回路へ切替えました。

6月から右側道路改良を行います。

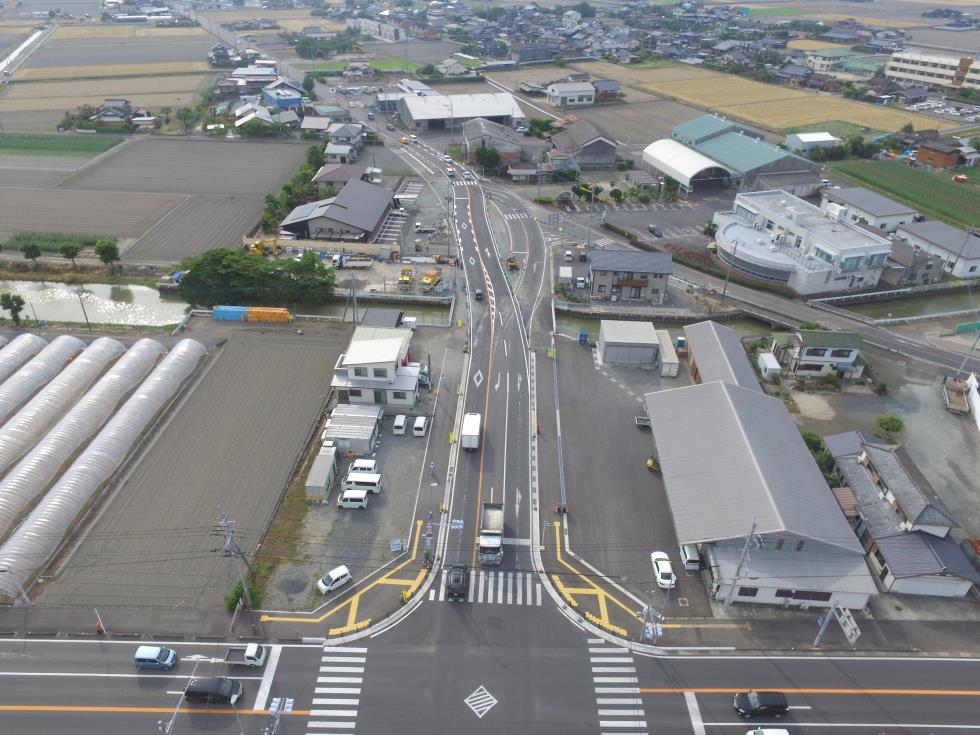

日中は汗ばむ陽気です(武雄福富線)

2022/04/22

車道本線部の地盤改良、側溝布設の作業状況です。
交通量が多い路線での作業なので
事故がないように気を付けます!!

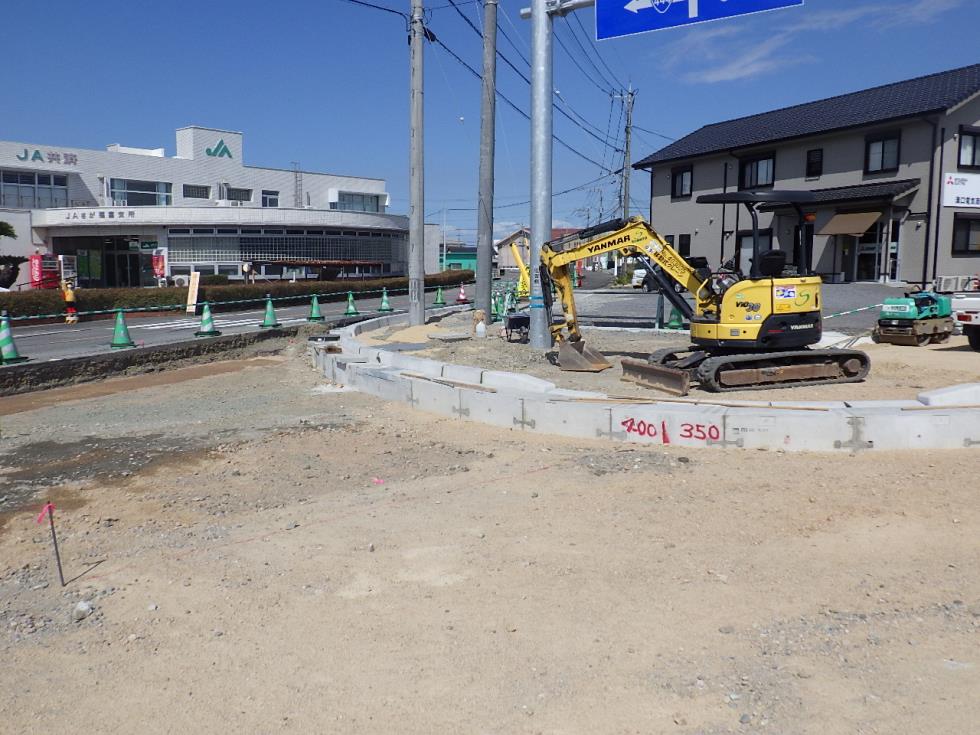

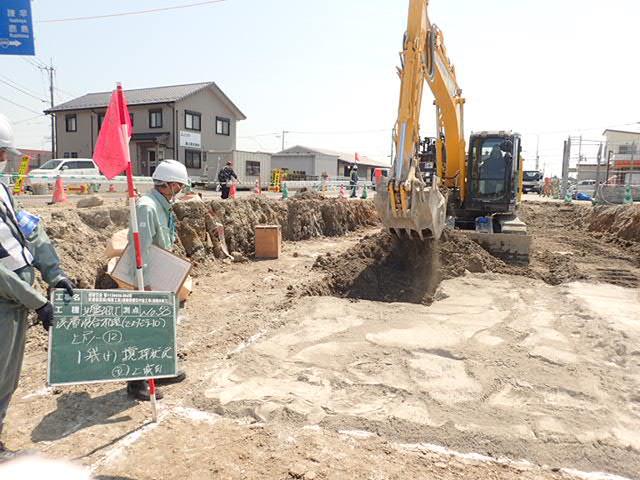

工事がはじまります(武雄福富線)

2022/04/01

3月より県道武雄福富線の工事が始まりました。
地元の皆様には大変ご迷惑をお掛けしますが
よろしくお願いいたします。

※着工前の写真です
